Bitumiczne pokrycie dachu jest lekkie, dość szybkie w układaniu i dobrze sprawdza się na garażach, altanach oraz budynkach gospodarczych. Tyle że w tej technologii o trwałości nie decyduje sam materiał, tylko sposób przygotowania podłoża, kierunek układania, zakłady i detale przy krawędziach. Poniżej rozpisuję montaż po kolei, tak jak podchodziłbym do niego na realnej budowie.

Najważniejsze zasady montażu bitumicznego pokrycia dachu

  • Najpierw sprawdzam spadek i nośność konstrukcji, bo od tego zależy typ podłoża i wielkość zakładów.
  • Przy małym spadku stosuję pełne poszycie z OSB lub sklejki, a nie sam ruszt z łat.
  • Arkusze układam od okapu, w kierunku przeciwnym do dominującego wiatru.
  • Łączenia przesuwam mijankowo, żeby nie tworzyć jednego pionowego osłabienia na całej połaci.
  • Mocowania dociskam pewnie, ale bez deformowania fali, bo zbyt mocny łącznik szkodzi bardziej niż pomaga.
  • Najczęstsze problemy robią zbyt małe zakłady, źle zrobione obróbki i brak wentylacji pod pokryciem.

Co przygotować przed wejściem na dach

Ja zaczynam od rozłożenia wszystkiego na ziemi, bo na dachu nie ma czasu na szukanie pojedynczych łączników albo docinanie „na czuja”. Przy bitumie liczą się proste narzędzia, ale też właściwe materiały: zwykły gwóźdź bez uszczelki nie da tego samego efektu co łącznik z podkładką EPDM, a kit bitumiczny naprawdę ułatwia dopracowanie detali.

Narzędzie lub materiał Po co jest potrzebny
Miarka, poziomica, sznurek traserski Do wyznaczenia pierwszej linii i utrzymania prostych rzędów
Młotek lub wkrętarka Do mocowania arkuszy bez uszkadzania fali
Gwoździe albo wkręty z podkładką EPDM Do szczelnego i stabilnego połączenia z podłożem
Nóż dekarski lub piła z drobnym zębem Do czystych cięć bez strzępienia krawędzi
Kit lub masa bitumiczna Do uszczelnienia miejsc newralgicznych, styków i obróbek
Rękawice, okulary, buty z miękką podeszwą Do bezpiecznej pracy i mniejszego ryzyka uszkodzenia pokrycia

W praktyce nie oszczędzam też na przygotowaniu podłoża: nawet dobry arkusz nie naprawi krzywego rusztu. Dlatego przed samym montażem zawsze sprawdzam spadek, stan drewna i to, czy konstrukcja wytrzyma dodatkowe obciążenia od wiatru i śniegu. Dopiero wtedy przechodzę do wyboru układu połaci.

Jakie podłoże i spadek dają szczelny efekt

W instrukcjach producentów ta część jest ważniejsza niż sam moment przybijania arkuszy. W instrukcji Onduline widać to bardzo wyraźnie: przy małym spadku potrzebne jest pełne poszycie, a dopiero przy większym można oprzeć się na ruszcie z łat. To nie jest detal do pominięcia, tylko warunek szczelności.

Warunek Co sprawdzam Jak do tego podchodzę
Spadek 5-10° Czy jest pełne poszycie z OSB lub sklejki Stosuję stabilny, ciągły podkład, bo sam ruszt jest tu za mało bezpieczny
Spadek 10-15° Czy ruszt jest równy i ma właściwy rozstaw Pracuję na łatach, ale pilnuję osi i geometrii każdej linii
Spadek powyżej 15° Czy konstrukcja jest sztywna i dobrze przewietrzona Mogę pracować szybciej, ale nie rezygnuję z mijanki i poprawnych zakładów
Beton lub żelbet Czy to rzeczywiście podłoże nośne, czy tylko baza pod system pośredni W praktyce traktuję je jako punkt wyjścia pod ruszt albo pełne poszycie, a nie miejsce bezpośredniego mocowania zwykłej płyty falistej

Jeśli dach jest stary, nie patrzę tylko na łatę i pokrycie. Najpierw oceniam więźbę, zawilgocone miejsca, pęknięcia i ugięcia. W bitumie zbyt wiele problemów wynika nie z samego materiału, tylko z tego, że ktoś układa go na konstrukcji, która już wcześniej była na granicy nośności. To prowadzi mnie prosto do samego montażu.

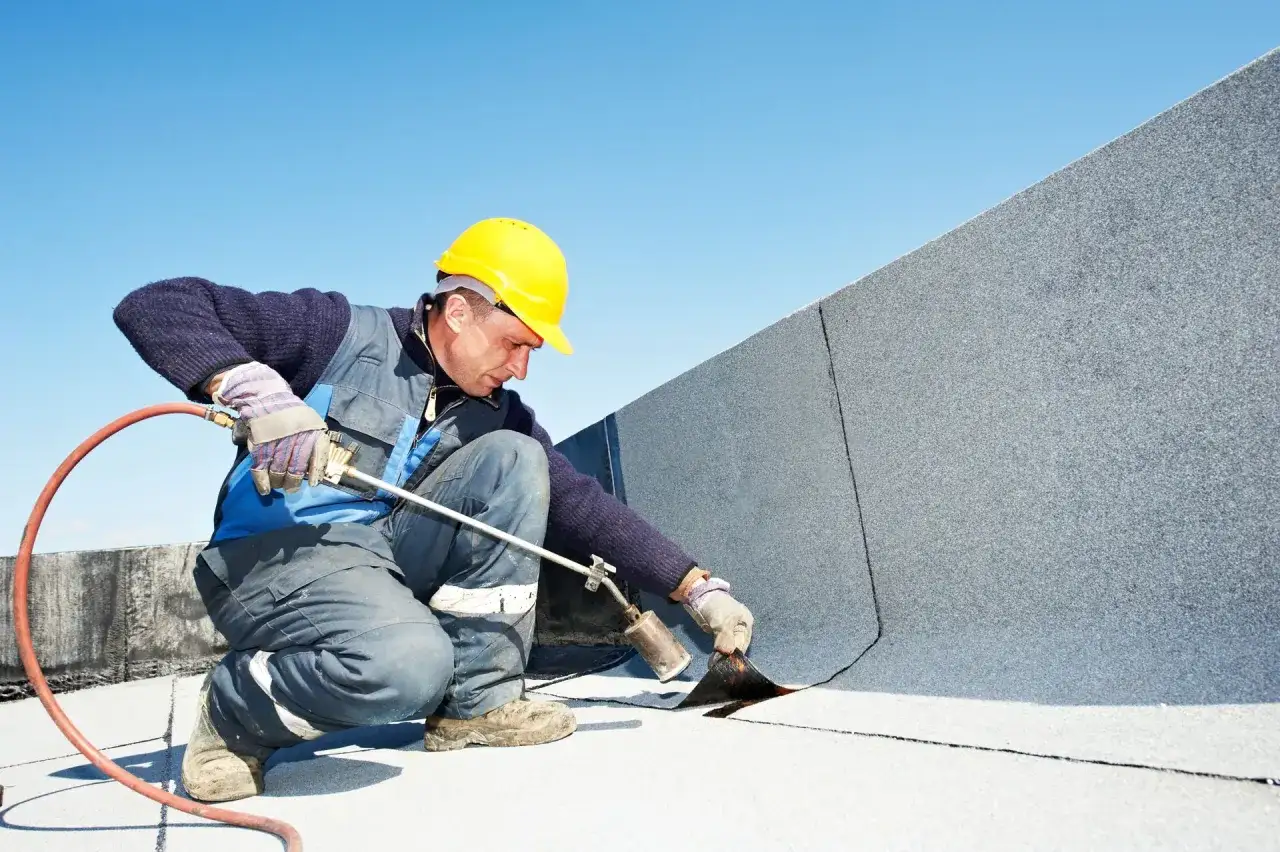

Pracownik w żółtym kasku wykonuje montaż płyty bitumicznej na dachu, używając palnika do jej zgrzewania.

Montaż krok po kroku

Przy tej technologii nie lubię skrótów. Lepszy jest wolniejszy, ale równy montaż niż szybkie układanie z poprawkami po pierwszym deszczu. W poradach PSB i u innych producentów powtarza się ta sama zasada: start od okapu, praca pod wiatr i mijanka kolejnych rzędów.

  1. Wyznaczam linię startu przy okapie. Pierwszy rząd musi być prosty, bo każdy błąd na dole połaci powiększa się wyżej.
  2. Układam arkusze od strony przeciwnej do dominującego wiatru. Dzięki temu podmuchy nie podrywają zakładów na krawędziach i bocznych stykach.
  3. Drugi rząd zaczynam od połowy arkusza. Taki układ przesuwa łączenia i ogranicza ryzyko przecieku w jednym pionowym pasie.
  4. Mocowania prowadzę w grzbiecie fali. W systemie Onduline producent podaje 19 gwoździ lub wkrętów na arkusz, a w strefach zakładów łączników jest więcej.
  5. Zakłady dopasowuję do spadku. Im dach jest płytszy, tym większego nakładu wymaga połączenie arkuszy.

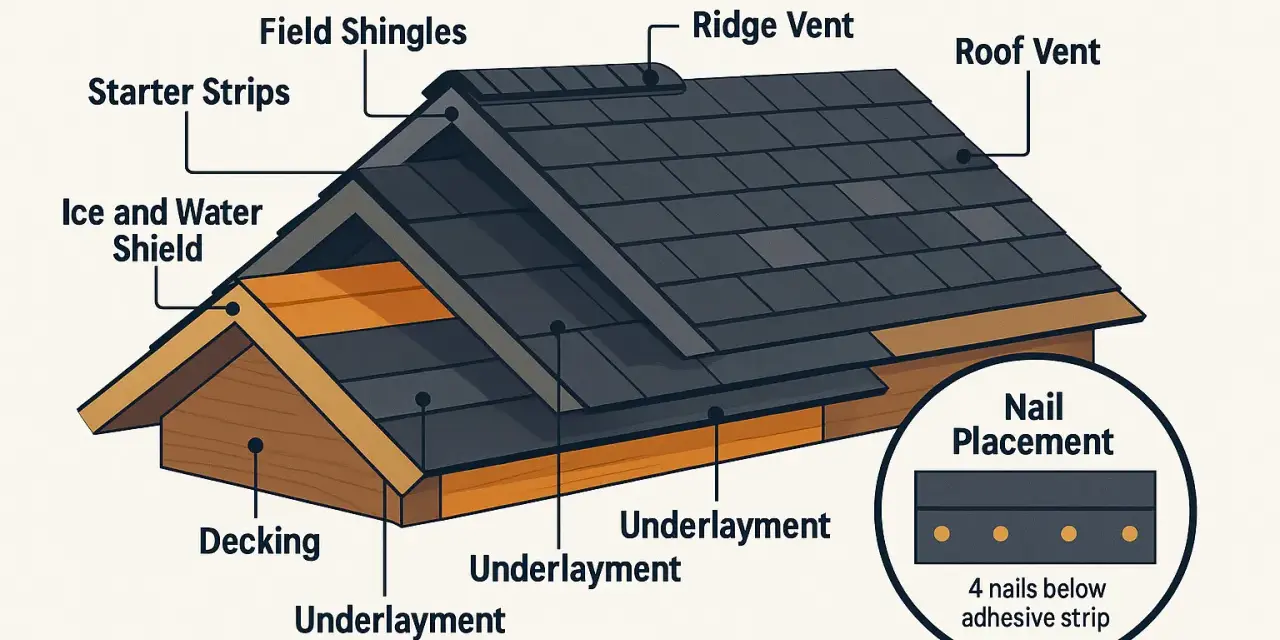

  6. Na końcu robię kalenicę, wiatrownice i obróbki krawędzi. To one domykają system i decydują o tym, czy dach naprawdę pracuje jako całość.

Na tym etapie często wychodzi, czy konstrukcja była dobrze przygotowana. Jeśli arkusze „tańczą”, linie się rozjeżdżają albo łączniki trzeba wciskać zbyt mocno, zwykle problem leży niżej, w podłożu albo w złym rozstawie łat. Dlatego dalej rozbijam temat na detale, które najbardziej wpływają na szczelność.

Detale, które robią różnicę po pierwszym deszczu

Zakłady nie mogą być liczone na oko

Zakład to nie tylko miejsce, gdzie jedna płyta nachodzi na drugą. To strefa, która ma przyjąć wiatr, wodę i ruch konstrukcji. Przy niższym spadku potrzebuję większego zakładu końcowego i większego zakładu bocznego. W praktyce przy jednym z popularnych systemów falistych spotyka się układ: 30 cm przy 5-10°, 20 cm przy 10-15° i 17 cm powyżej 15°. Tych wartości nie traktuję jako ozdoby instrukcji, tylko jako granicę bezpieczeństwa.

Mocowanie ma trzymać, ale nie deformować

Łącznik musi dociskać płytę stabilnie, lecz nie może wgnieść fali. Zbyt mocne dokręcenie osłabia materiał wokół otworu i po czasie daje nieszczelność. Z kolei zbyt rzadkie mocowanie kończy się pracą arkuszy na wietrze. Ja pilnuję jednej zasady: w miejscach zakładu mocowanie zagęszczam, a w polu arkusza trzymam się układu przewidzianego przez producenta.

Kalenica i boki połaci wymagają osobnego traktowania

Wiatrownica to element zamykający bok połaci i chroniący przed podwiewaniem, a gąsior zamyka kalenicę, czyli najwyższą linię dachu. Te części nie są „dodatkiem na końcu”, tylko ważnym elementem całego systemu. Jeśli zostawi się tam szczeliny, wiatr i woda znajdą drogę szybciej niż przez samą połać.

Przeczytaj również: Podlewanie betonu - Kiedy zacząć i jak uniknąć rys?

Wentylacja pod pokryciem nie jest opcją

Bitumiczna płyta nie załatwia sprawy pary wodnej. Pod pokryciem musi działać wlot przy okapie i wylot przy kalenicy albo inny układ przewidziany w projekcie. Bez tego drewno łapie wilgoć, a na spodzie pokrycia może pojawiać się kondensat. To jeden z tych elementów, których nie widać po montażu, ale które bardzo szybko wychodzą w eksploatacji.

Jeśli mam jednym zdaniem opisać dobrze zrobiony dach z płyt bitumicznych, powiedziałbym tak: ma być prosty do czytania wzrokiem i logiczny technicznie. Arkusze mają iść równo, zakłady mają się zgadzać, a obróbki nie mogą wyglądać jak dorabiane w ostatniej chwili.

Najczęstsze błędy i kiedy lepiej wybrać inne pokrycie

Najwięcej usterek widzę w tych samych miejscach. Problem nie tkwi w samym materiale, tylko w pośpiechu i złym dopasowaniu rozwiązania do dachu. Jeśli ktoś liczy, że lekkie pokrycie wybaczy wszystkie błędy, zwykle wraca do poprawki szybciej, niż planował.

  • Za mały spadek przy zwykłym ruszcie. Taki dach prosi się o przecieki, bo woda nie ma gdzie spokojnie spływać.
  • Krzywe podłoże. Każde nierówne miejsce przenosi się na arkusz i później na zakład.
  • Mocowanie w złym miejscu. Łącznik wbity za nisko albo w dolinie fali działa słabiej i łatwiej przepuszcza wodę.
  • Brak mijanki między rzędami. Wtedy łączenia układają się w jedną linię i osłabiają połać.
  • Za mało uszczelnione detale. Kalenica, kosze, naroża i krawędzie wymagają więcej uwagi niż środek połaci.
  • Chodzenie po dachu bez potrzeby. Punktowy nacisk potrafi zniszczyć elementy, które wyglądały dobrze jeszcze przed wejściem na połać.

Są też sytuacje, w których sam bitum nie jest złym wyborem, tylko przestaje być najwygodniejszy. Jeśli dach ma bardzo złożoną geometrię, dużo przejść, lukarn i koszy albo pracuje w mocno wietrznej lokalizacji, czasem lepiej rozważyć inne pokrycie lub system o wyższych wymaganiach montażowych. Na takich dachach prostszy materiał nie zawsze znaczy lepszy materiał.

Co sprawdzam po zakończeniu pracy

Po zejściu z dachu nie kończę jeszcze tematu. Zawsze patrzę, czy pierwszy rząd trzyma linię, czy zakłady są równe i czy łączniki nie zdeformowały fali. Sprawdzam też, czy obróbki przy kalenicy i bokach nie zostawiły otwartych miejsc, przez które wiatr może wciskać wodę pod pokrycie.

  • Czy przy okapie nie ma podwinięć i szczelin.
  • Czy każdy rząd trzyma ten sam rytm i nie „ucieka” na bok.
  • Czy mocowania są dociągnięte, ale nie przechodzą przez materiał zbyt agresywnie.
  • Czy wiatrownice, gąsiory i styki z obróbkami są szczelne.

Jeśli te cztery rzeczy są dopięte, pokrycie zwykle pracuje stabilnie i nie wymaga szybkich poprawek po pierwszym deszczu. W praktyce to właśnie dokładne rozmierzenie pierwszych rzędów, poprawne zakłady i staranne detale decydują o tym, czy dach będzie tylko „położony”, czy naprawdę wykonany porządnie.

FAQ - Najczęstsze pytania

Wybór zależy od spadku dachu. Przy nachyleniu 5-10° wymagane jest pełne poszycie z płyt OSB lub sklejki. Przy większym spadku (powyżej 15°) można stosować ruszt z łat, dbając o ich równy rozstaw i stabilność całej konstrukcji.

Zazwyczaj stosuje się 19 gwoździ lub wkrętów z uszczelką EPDM na jeden arkusz. Kluczowe jest mocowanie ich w grzbiecie fali, a nie w dolinie, oraz zagęszczenie łączników w miejscach zakładów, aby zapewnić pełną szczelność pokrycia.

Montaż należy zacząć od okapu i prowadzić go w kierunku przeciwnym do dominujących wiatrów. Takie rozwiązanie zapobiega podrywaniu krawędzi płyt przez podmuchy, co chroni dach przed uszkodzeniem i nieszczelnościami podczas wichur.

Tak, wentylacja pod pokryciem jest niezbędna, aby uniknąć zawilgocenia więźby i kondensacji pary wodnej. Należy zapewnić drożny wlot powietrza przy okapie oraz wylot w kalenicy, co znacząco przedłuża trwałość całej konstrukcji dachu.

Oceń artykuł

rating-outline
rating-outline
rating-outline
rating-outline
rating-outline
Ocena: 0.00 Liczba głosów: 0

Tagi:

Udostępnij artykuł

Paweł Wójcik

Paweł Wójcik

Jestem Paweł Wójcik, doświadczony twórca treści z wieloletnim zaangażowaniem w tematykę narzędzi, budowy oraz prac warsztatowych. Od ponad dziesięciu lat analizuję rynek, co pozwoliło mi zdobyć głęboką wiedzę na temat najnowszych trendów i innowacji w branży. Specjalizuję się w dostarczaniu rzetelnych i przystępnych informacji, które pomagają moim czytelnikom w podejmowaniu świadomych decyzji dotyczących wyboru narzędzi i technik budowlanych. Moje podejście opiera się na obiektywnej analizie danych oraz dokładnym sprawdzaniu faktów, co gwarantuje, że prezentowane przeze mnie treści są aktualne i wiarygodne. Zależy mi na tym, aby każdy odwiedzający stronę mógł znaleźć wartościowe i praktyczne informacje, które ułatwią mu pracę w warsztacie i na budowie. Dążę do tego, aby moja praca nie tylko informowała, ale również inspirowała do realizacji własnych projektów i rozwijania umiejętności w zakresie budownictwa.
